8.8 实施整体变更控制

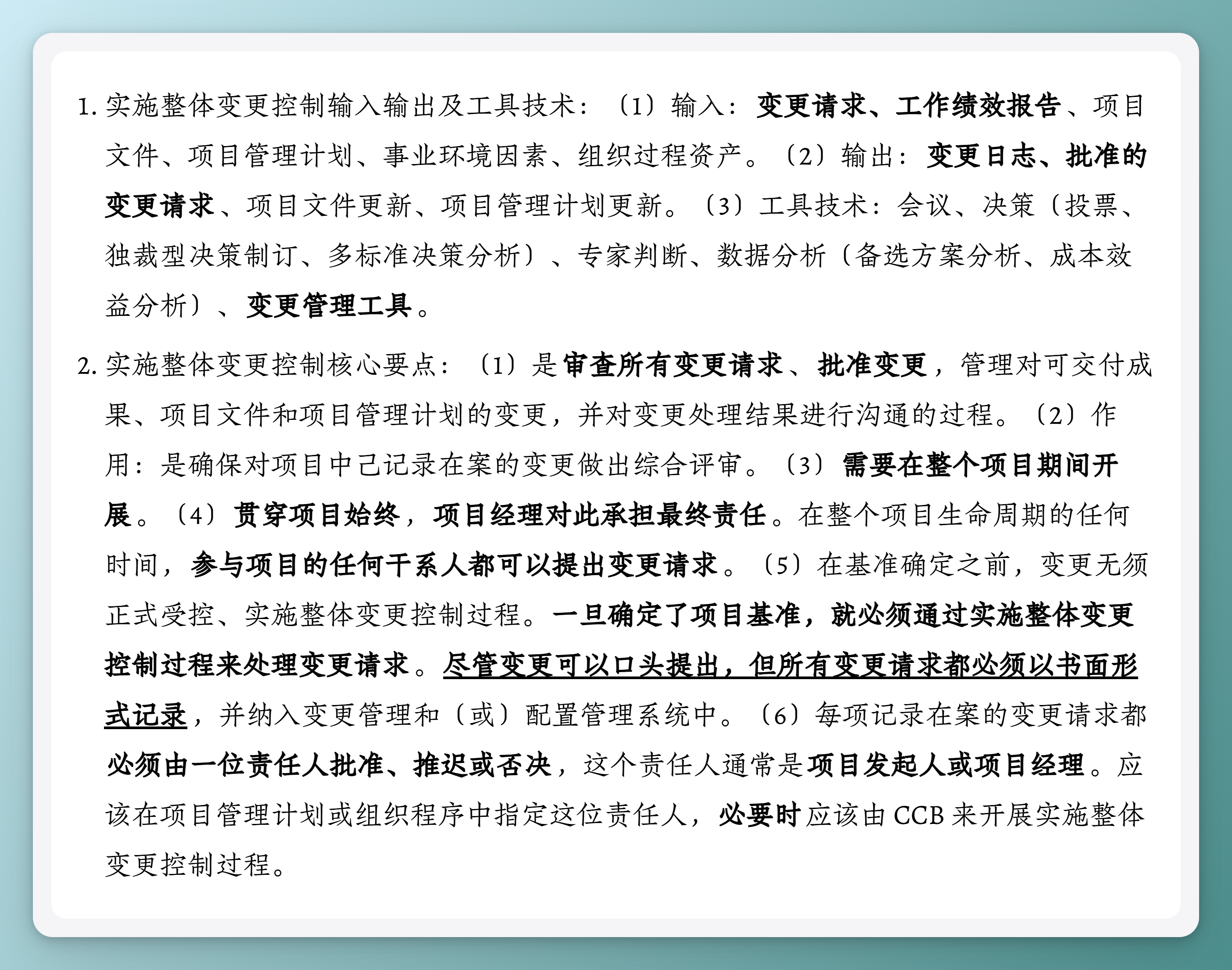

- 实施整体变更控制输入输出及工具技术:(1)输入:变更请求、工作绩效报告、项目文件、项目管理计划、事业环境因素、组织过程资产。(2)输出:变更日志、批准的变更请求、项目文件更新、项目管理计划更新。(3)工具技术:会议、决策(投票、独裁型决策制订、多标准决策分析)、专家判断、数据分析(备选方案分析、成本效益分析)、变更管理工具。
- 实施整体变更控制核心要点:(1)是审查所有变更请求、批准变更,管理对可交付成果、项目文件和项目管理计划的变更,并对变更处理结果进行沟通的过程。(2)作用:是确保对项目中己记录在案的变更做出综合评审。(3)需要在整个项目期间开展。(4)贯穿项目始终,项目经理对此承担最终责任。在整个项目生命周期的任何时间,参与项目的任何干系人都可以提出变更请求。(5)在基准确定之前,变更无须正式受控、实施整体变更控制过程。一旦确定了项目基准,就必须通过实施整体变更控制过程来处理变更请求。尽管变更可以口头提出,但所有变更请求都必须以书面形式记录,并纳入变更管理和(或)配置管理系统中。(6)每项记录在案的变更请求都必须由一位责任人批准、推迟或否决,这个责任人通常是项目发起人或项目经理。应该在项目管理计划或组织程序中指定这位责任人,必要时应该由 CCB 来开展实施整体变更控制过程。
